10-03-2026
De werkzaamheden voor het maken van de boogzinker van vorige week vrijdag zijn goed verlopen.
Gister hebben we de voorbereidingen getroffen voor de werkzaamheden van vandaag.
Vandaag bouwen we de nieuwe hoofdwaterleiding in. Tijdens deze werkzaamheden zullen een aantal woningen tijdelijk zonder water zitten tussen 09.00 en 13.00 uur. De betreffende bewoners zijn hierover geïnformeerd.
Wij danken u voor uw begrip.
Inbedrijfstelling nieuwe hoofdwaterleiding
We hebben de nieuw aangelegde hoofdwaterleiding ingebouwd op het bestaande leidingnet. De leiding is doorgespoeld en er is een watermonster genomen om te controleren of het drinkwater schoon en bacterievrij is.
Huisaansluitingen
Nu de waterkwaliteit is goedgekeurd, zijn we momenteel bezig met het overzetten van de huisaansluitingen naar de nieuwe hoofdwaterleiding. Zodra alle aansluitingen zijn overgenomen en de werkzaamheden zijn afgerond, informeren we de omgeving opnieuw.
Over dit project
In samenwerking met Vitens en De Gemeente voeren we werkzaamheden uit om de drinkwaterkwaliteit in deze omgeving te waarborgen, schoon en betrouwbaar drinkwater is van groot belang voor iedereen. De huidige waterleiding is verouderd, daarom zal er een nieuwe waterleiding gelegd gaan worden. Om u goed op de hoogte te houden van de voortgang van dit project en de bereikbaarheid van de omgeving, hebben we deze projectwebsite opgezet.
Tijdens dit project vervangen we eerst de hoofdleiding en sluiten we vervolgens de woningen aan op de nieuwe leiding. Om de overlast zoveel mogelijk te beperken, passen we de techniek van gestuurd boren toe. Hierdoor hoeven we niet te graven, en kan het werk sneller worden uitgevoerd.
De smalle weg en de nabijheid van water vormen een logistieke uitdaging. Tijdens onze werkzaamheden maken we gebruik van mobiele wegafzettingen, wat betekent dat de bereikbaarheid van verschillende delen van de weg dagelijks kan variëren. Omdat we deze veranderingen niet vooraf in detail kunnen plannen, houden we de informatie op deze website dagelijks actueel. Daarnaast kunt u op deze pagina een verkeersplan downloaden.
Omdat de werkzaamheden ondergronds plaatsvinden en niet direct zichtbaar zijn, begrijpen we dat dit soms lastig te volgen is.
Heeft u vragen? Neem dan gerust contact met ons op.
Wanneer vinden de werkzaamheden plaats?
Deze werkzaamheden voeren wij uit vanaf week 21, (19-05-2025) tot naar verwachting week 51, (19-12-2025)
Project in beeld
Gedurende de uitvoering van dit project leggen we de voortgang periodiek vast met foto- en videomateriaal. Dit doen we zelf of namens Antonides Infrawerken. Daarbij houden we uiteraard rekening met ieders privacy.
Voor overzichtsbeelden kan gebruik worden gemaakt van drone-opnames.
Contact
We hechten veel waarde aan duidelijke communicatie en een goede samenwerking met de omgeving. Heeft u vragen, opmerkingen of klachten? Neem gerust contact met ons op.
Wij streven ernaar om eventuele overlast tot een minimum te beperken en staan klaar om u te helpen. Bedankt voor uw begrip en medewerking!
‘Bij elk project zijn we verbonden met de omgeving’

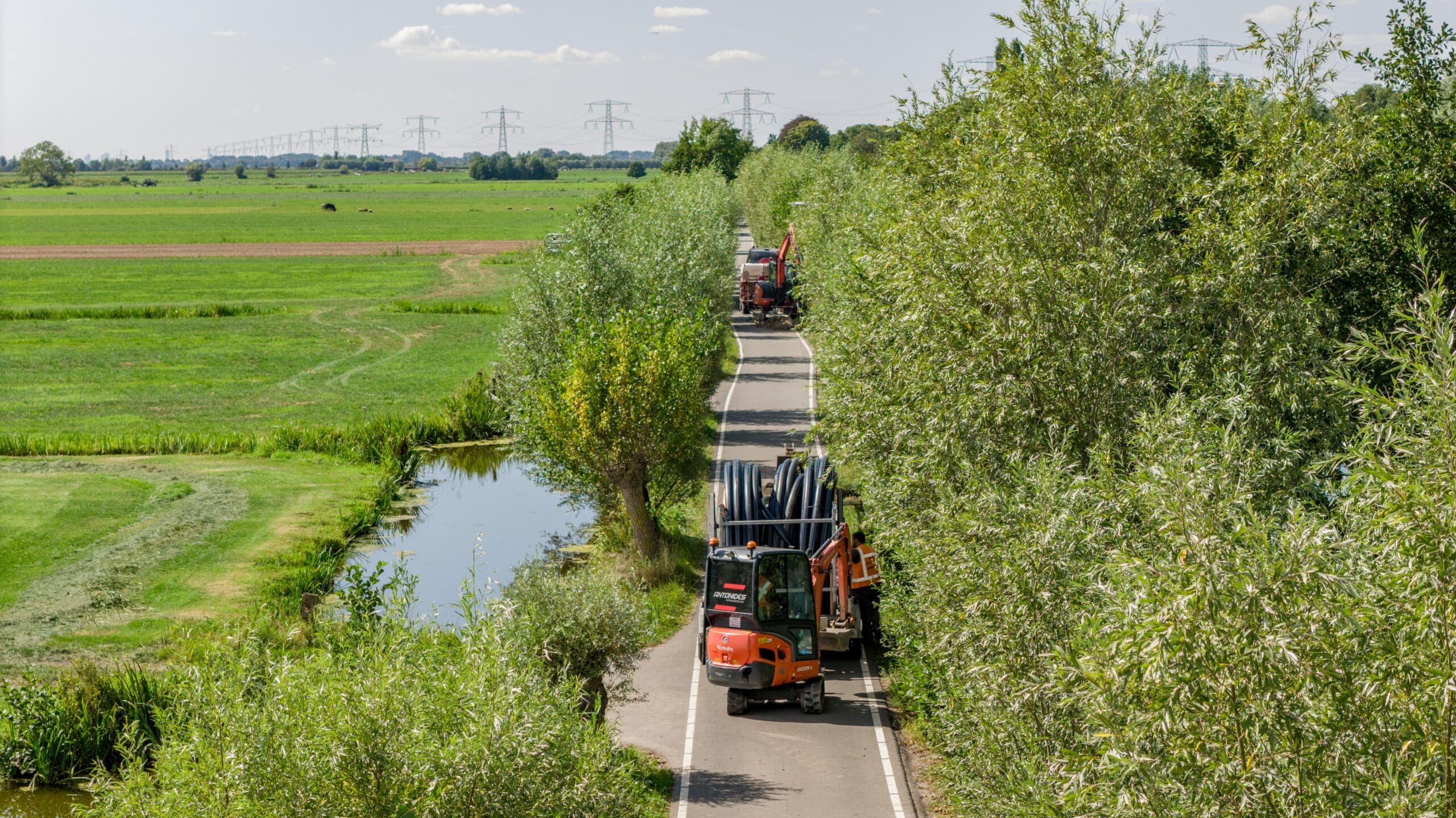

Project vanuit de lucht
